Lewinův model řízené změny

Lewinův model řízené změny

Tři fáze Lewinova modelu

Lewinův model rozkládá řízenou změnu do tří navazujících fází, které nelze přeskočit ani prohodit:

Rozmrazení (unfreezing)

Příprava terénu pro změnu. Klíčové úkoly:

  • analytické práce a diagnostika výchozího stavu,
  • vyhodnocení dílčích analýz (silové pole, odpor zaměstnanců, dostupnost zdrojů),
  • informování zaměstnanců o plánované změně, otevřená komunikace,
  • snížení odporu ke změně na minimum (viz 9 důvodů odporu),
  • zajištění materiálních a lidských zdrojů,
  • získání závazku sponzora a politické podpory.

Bez kvalitního rozmrazení skončí i technicky perfektně připravená změna nárazem do organizační kultury.

Vlastní změna (changing)

Provedení samotné intervence. Agent změny spolu s týmem realizuje plánované zásahy ve čtyřech (resp. pěti) intervenčních oblastech:

  • lidské zdroje,
  • organizační struktura,
  • technologie,
  • komunikační a organizační toky a procesy.

Cílem je dosažení předem vytýčených parametrů změny — kvantifikovaných cílů z analytické etapy.

Zmrazení (refreezing)

Fixace nově dosaženého stavu. Bez této fáze organizace regreduje zpět do původního režimu — lidé se vracejí ke starým návykům, nové procesy se obcházejí, technologie se nepoužívá. Úkoly:

  • zakonzervování nových postupů (standardy, směrnice, KPI),
  • formální i neformální posílení nového chování,
  • kontrolní mechanismy zamezující návrat,
  • propsání změny do hodnocení a odměňování zaměstnanců.

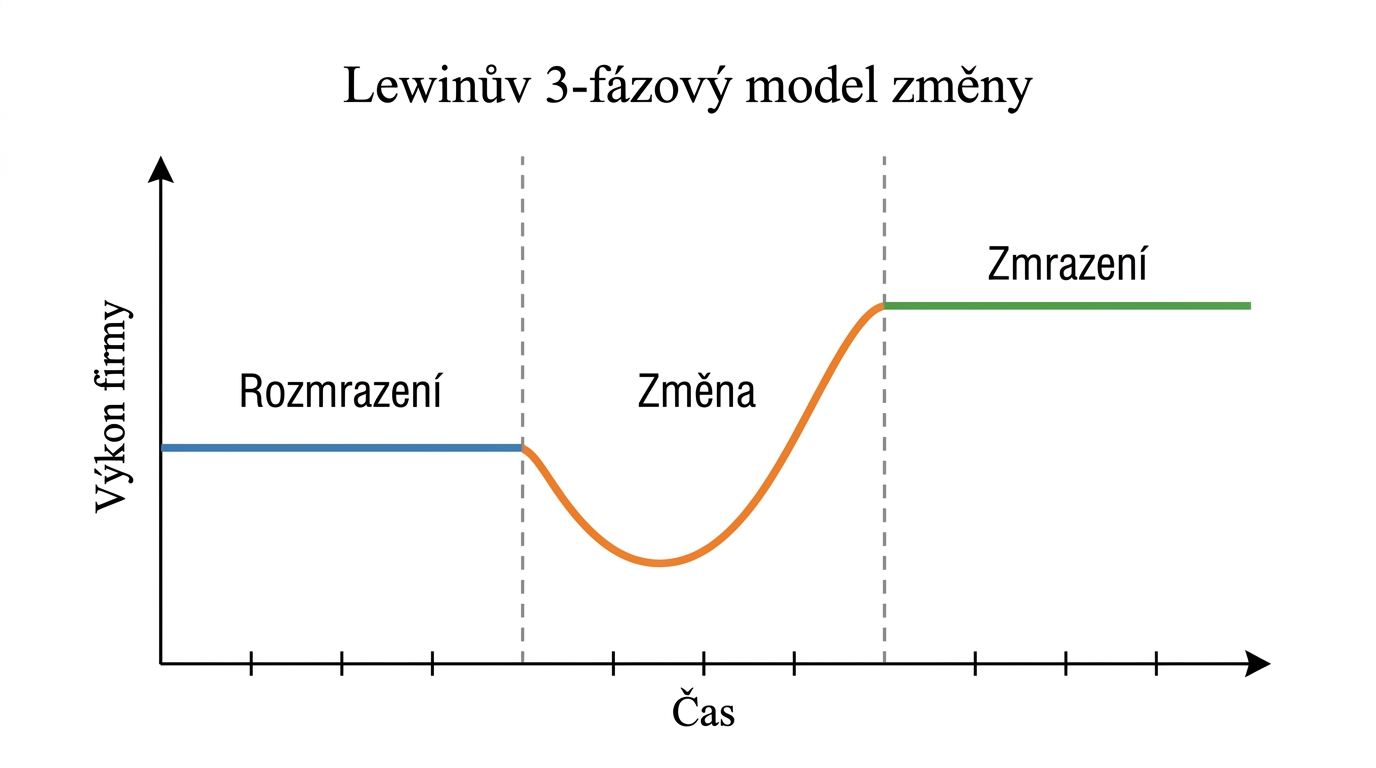

Časová osa výkonu

Během řízené změny se výkon firmy nikdy nepohybuje monotónně vzhůru. Typický průběh:

  1. Původní stav — výkon na ustálené hladině.
  2. Rozmrazení — pokles výkonu kvůli nejistotě, školení, přerušení zaběhlých procesů.
  3. Vlastní změna — minimum výkonu, organizace pracuje v provizorním režimu.
  4. Zmrazení — výkon roste a stabilizuje se na nové úrovni, vyšší než původní.

Manažer musí počítat s dočasným propadem a komunikovat ho směrem k vedení i zaměstnancům — jinak ztratí důvěru právě v okamžiku největší zranitelnosti projektu.

Otázky před zahájením změny

Ještě před vstupem do rozmrazení si musí agent (a sponzor) zodpovědět pět klíčových otázek:

OtázkaObsah
CO?Jaké jsou hybné a brzdicí síly? Jak intenzivní jsou? Viz [[analyza-siloveho-pole
JAK (cíl)?Jak vypadá požadovaný stav, kterého chceme dosáhnout? Kvantifikované parametry.
KDO?Kdo bude změnu podporovat (sponzor, advokát) a kdo bojkotovat? Mapa stakeholderů.
KDE?Ve kterých systémech firmy bude provedena intervence? Jedná se o lidi, strukturu, technologie, procesy?
JAK (postup)?Jak intervenci provedeme? Posloupnost rozmrazení → vlastní změna → zmrazení.

Šestou kontrolní otázkou — kladenou až po realizaci — je „KDE byly výsledky?" — tedy zhodnocení, zda dosažené parametry odpovídají plánu.

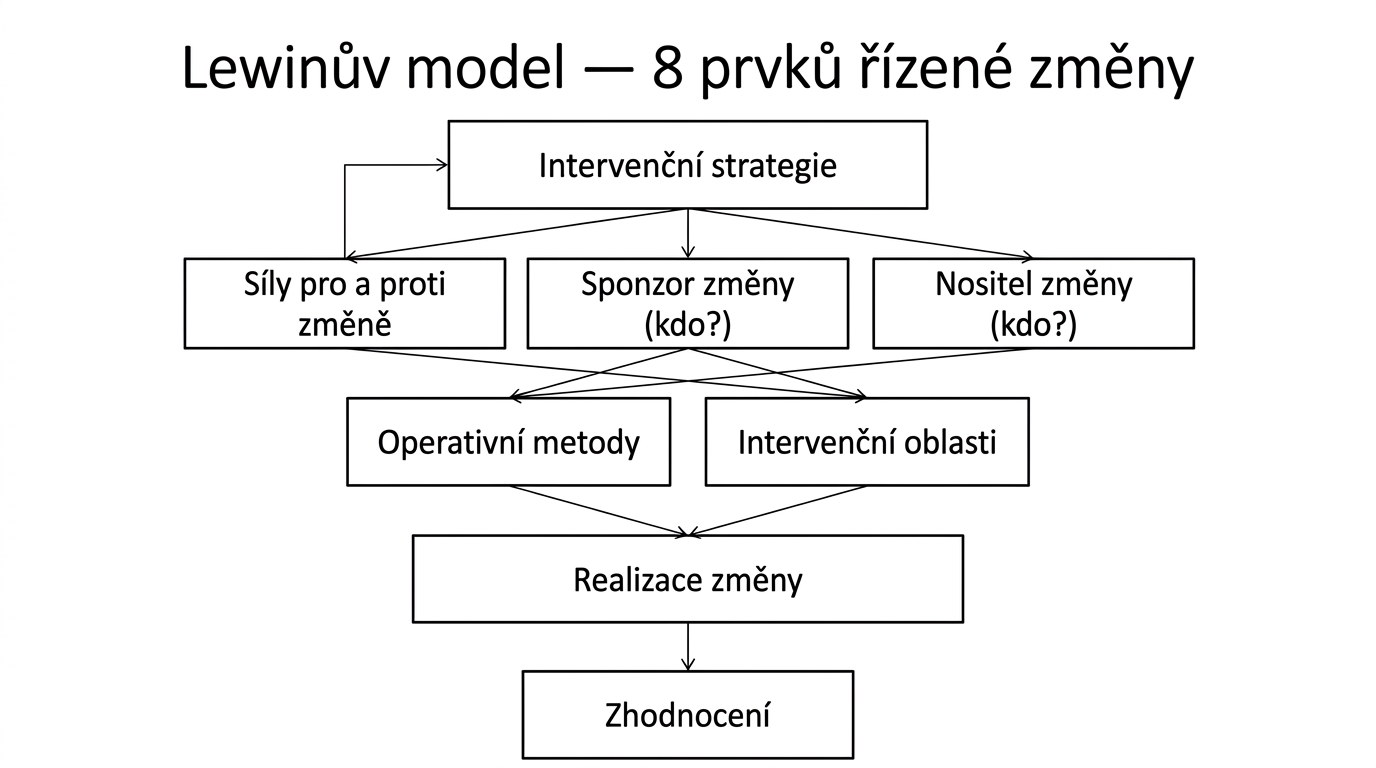

Schéma Lewinova modelu — 8 prvků

Lewinův model lze rozložit do osmi vzájemně propojených prvků. Každý prvek odpovídá na jednu otázku (co? kdo? kde? jak?) a vstupuje do procesu v jiné fázi:

#PrvekOtázkaObsah
1Síly pro změnuCO?Hybné síly — globalizace, technologie, trh, regulace.
2Síly proti změněCO?Brzdicí síly — odpor zaměstnanců, omezené zdroje, kultura.
3Sponzor změnyKDO?Vlastník zdrojů a politické podpory (typicky vrcholové vedení).
4Nositel změny (agent)KDO?Realizátor procesu, jednotlivec nebo tým.
5Intervenční strategieCO/KDE?Oblasti zásahu — HR, struktura, technologie, procesy.
6Operativní metodyJAK?Konkrétní techniky (školení, reorganizace, SW nástroje, [[taktiky-rizeni-rizik
7Realizace změnyJAK?Časová a logická posloupnost činností.
8ZhodnoceníJAK?Průběžné a závěrečné měření výsledků.

Tyto prvky tvoří uzavřenou smyčku — výstup zhodnocení vstupuje zpět do nové analýzy sil a může spustit další cyklus změny (KAIZEN).

Čtyři intervenční oblasti

Kde lze ve firmě intervenovat? Lewinův model rozlišuje čtyři klasické oblasti (s technologií často členěnou na produkt a doplňkové služby, čímž vzniká pátá podoblast):

OblastPříklady zásahů
Lidské zdroje a jejich řízeníNábor, propouštění, kompetence, motivace, hodnocení, odměňování.
Organizační struktura firmyHierarchie, role, zodpovědnosti, matice rozhodování, decentralizace.
TechnologieZ hlediska produktu, služby a doplňkových služeb — výrobní linky, IT systémy, automatizace.
Komunikační a organizační toky a procesyInformační kanály, workflow, schvalovací procesy, reporting, datové toky.

Účinná změna obvykle zasahuje více oblastí současně — pokud změníme technologii bez úpravy procesů a kompetencí lidí, nová technologie se nezaužívá.

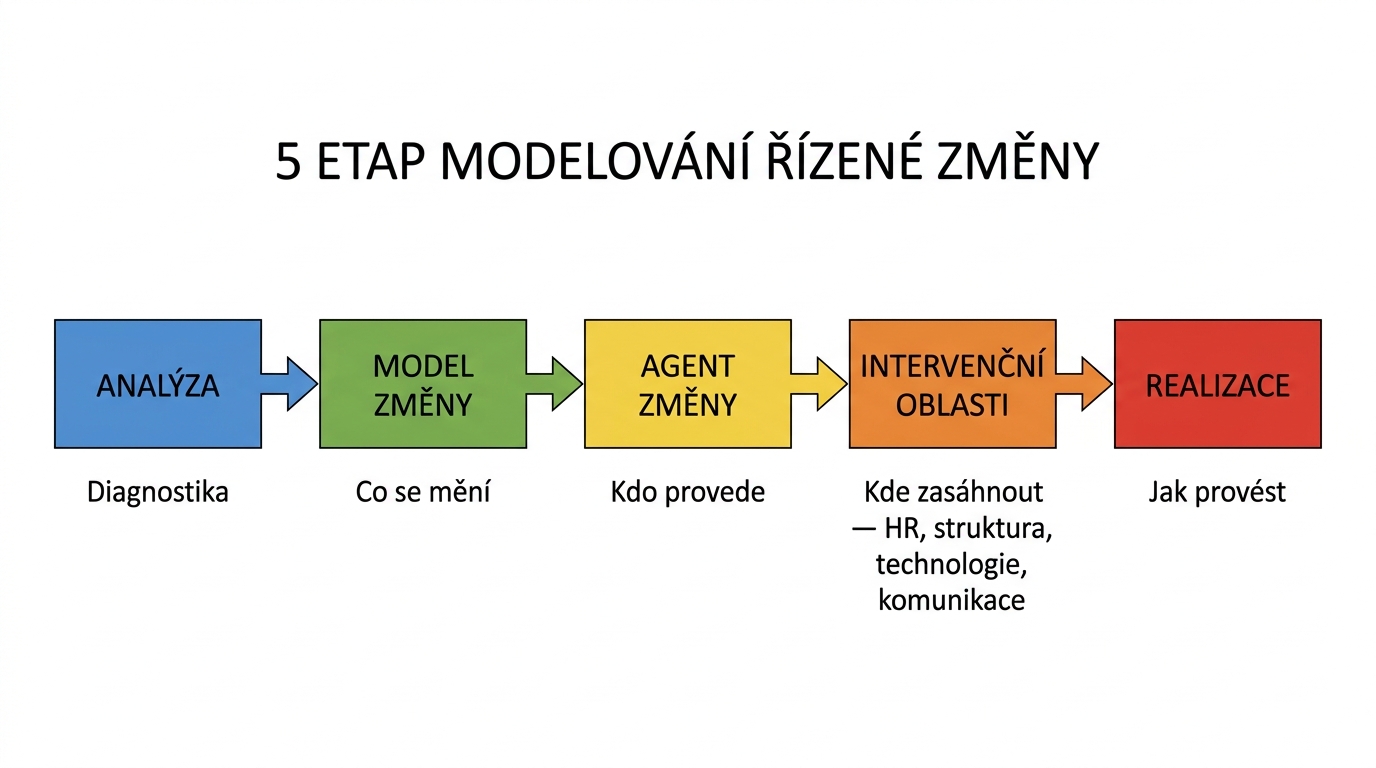

Čtyři etapy procesu řízené změny

Z procesního pohledu se modelování řízené změny dělí na čtyři (s detailním návrhem až pět) etap:

  1. Analytická etapa — diagnostika výchozího stavu, analýza silového pole, identifikace odporu a kritických rizik. Vstup pro rozmrazení.
  2. Návrhová etapa — vytvoření modelu změny, který je akceptován sponzorem. Stanovení agenta, určení dílčích procesů (subsystémů), které budou předmětem zásahu, a volba operativních metod.
  3. Realizační etapa — provedení vlastní plánované změny v intervenčních oblastech. Nasazení časového harmonogramu (viz CPM/PERT).
  4. Zpětnovazební vyhodnocení — měření dosažených parametrů. Podle výsledku následuje buď úprava (návrat do návrhové etapy) nebo zmrazení (fixace stavu).

Návrhová etapa je tedy rozhodující bod — pokud sponzor neakceptuje model změny, projekt se nesmí pustit dál.

Role v procesu změny

Lewinův model definuje tři odlišné role, které je třeba nezaměňovat:

Agent změny

Nositel a realizátor procesu. Může to být jednotlivec (interní zaměstnanec nebo externí konzultant) nebo skupina zaměstnanců — typicky manažer odpovídající za plánování a řízení procesu.

Úspěšný agent:

  • zná názory všech důležitých skupin ve firmě (formálních i neformálních),
  • pracuje s neformální organizační strukturou — opinion leadery, neformální skupiny, kulturu,
  • má dostatečnou autoritu i mandát od sponzora,
  • umí komunikovat napříč hierarchií a kulturními bariérami,
  • nese osobní odpovědnost za výsledek.

Externí agent přináší odstup a neutralitu, ale postrádá vnitřní znalost. Interní agent zná firmu, ale je svázán existujícími vztahy. Optimální bývá tandem.

Sponzor změny

Vlastník zdrojů a politické podpory. Obvykle:

  • majitel firmy,
  • spoluvlastník nebo tichý společník,
  • majoritní držitel akcií,
  • nadřízený pracovník (ve velkých firmách typicky člen představenstva nebo vrcholového vedení).

Sponzor podporuje agenta:

  • finančními zdroji — rozpočtem na projekt,
  • lidskými zdroji — uvolněním klíčových lidí pro projektový tým,
  • materiálními zdroji — technologiemi, prostorami,
  • politickou silou — autoritou, která prolomí odpor středního managementu.

Bez aktivního sponzora změna nemá šanci překonat firemní imunitní systém.

Advokát změny

Jedinec nebo skupina, která změnu podporuje, ale nemá přímou zodpovědnost ani pravomoci k jejímu provedení. Advokáti jsou důležití zejména v rozmrazovací fázi:

  • legitimizují změnu před kolegy,
  • přenášejí informace neformálními kanály,
  • snižují odpor tím, že fungují jako důvěryhodný zdroj.

Agent by měl advokáty aktivně vyhledávat a kultivovat — typicky to jsou respektovaní senioři, neformální opinion leadeři nebo zaměstnanci, kteří profitují z plánované změny.

Síly podporující změnu

Hybné síly externího prostředí, které vyvolávají potřebu řízené změny, lze shrnout do čtyř hlavních kategorií:

  • Globalizace — tlak konkurence, mezinárodní standardy, sdílené hodnotové řetězce.
  • Změna technologie — digitalizace, automatizace, AI, kybernetické hrozby.
  • Změna v charakteru pracovní síly — generační obměna, vzdálená práce, kompetenční mezery.
  • Rychlá obměna produktu (služby) — kratší životní cykly, individualizace, on-demand model.

Tyto síly jsou často nezávislé na vůli firmy — firma na ně buď reaguje proaktivní změnou, nebo reaktivní krizí.

Detail fází (rozmrazení → změna → zmrazení)

Rozmrazení — operativní úkoly

V rozmrazovací fázi musí agent provést především:

  • analytické práce — sběr dat, rozhovory, audit,
  • vyhodnocení dílčích analýz — silové pole, mapa stakeholderů, riziková analýza,
  • informování zaměstnanců o plánované změně — transparentně, opakovaně, ve více kanálech,
  • zajištění minimálního odporu — práce s 9 důvody odporu, jednání s opinion leadery,
  • zajištění materiálních a lidských zdrojů — formální závazek sponzora.

Klíčový princip: změnu nelze tajit. Pokud se zaměstnanci dozvědí o změně z neformálních kanálů, odpor exponenciálně roste.

Vlastní změna — operativní úkoly

V realizační fázi:

  • určení agenta (formálně — pokud nebyl jmenován dříve),
  • provedení zásahů v intervenčních oblastech — souběžně, ne sekvenčně, pokud to logika dovolí,
  • dosažení předem vytýčených parametrů změny — měřitelné cíle z návrhové etapy,
  • průběžné reporting směrem ke sponzorovi.

Cílem není „nějaká změna" — cílem jsou konkrétní kvantifikované parametry dohodnuté v návrhové etapě.

Zmrazení — operativní úkoly

V zmrazovací fázi:

  • fixace nových procesů, struktur a chování,
  • zakonzervování stavu — formalizace ve směrnicích, KPI, hodnocení,
  • zamezení regrese — kontrolní mechanismy, dohled, případně sankce za návrat ke starému postupu,
  • propsání změny do firemní kultury a vyprávění (storytelling, případové studie).

Bez zmrazení se firma vrací ke starému stavu během 6–18 měsíců.

Časový harmonogram

Časový rozměr Lewinova modelu závisí na rozsahu projektu:

  • U jednoduchých změn stačí několik klíčových bodů (mílníků) v kalendáři projektu.
  • U rozsáhlých projektů je nutná síťová analýza — viz CPM a PERT.

Dvě klíčové metody síťové analýzy:

MetodaVhodnost
CPM (Critical Path Method)Pro deterministická trvání aktivit — opakovatelné projekty s odhadnutelnými časy (stavby, výroba, IT migrace).
PERT (Program Evaluation and Review Technique)Pro neopakovatelné a výzkumné aktivity s pravděpodobnostním (stochastickým) trváním — vývoj, R&D, inovace.

V praxi se používá softwarová podpora — MS Project Manager a podobné nástroje pro plánování, sledování a vyhodnocování projektových harmonogramů.

Zhodnocení změn

Zhodnocení není jen závěrečná aktivita — je průběžné:

  • pokud dílčí výsledky nejsou sledovány v průběhu, výsledná situace může být stejná nebo dokonce horší než původní stav,
  • průběžné měření umožňuje včasný korekční zásah ještě před koncem projektu.

Při modelování změny pro vrcholové vedení musí agent (a tým):

  • explicitně uvést kritická místa a rizika v jednotlivých fázích,
  • navrhnout metody, jak je překonat — typicky využitím taktik řízení rizik (vyhnutí, redukce, transfer, akceptace),
  • definovat měřitelné indikátory úspěchu pro průběžné sledování.

Vrcholové vedení obvykle nepřijme model bez explicitního rizikového plánu.

Model změny — komplexní pohled

V technokratickém pojetí je model změny = projekt = soubor návazných činností. Jako každý projekt má:

  • definovaný cíl (kvantifikované parametry),
  • definovaný rozsah (intervenční oblasti),
  • časový plán (harmonogram, CPM/PERT),
  • rozpočet (zdroje od sponzora),
  • tým (agent + projektový tým),
  • kontrolní body (zhodnocení).

SW nástroje: MS Project Manager a obdobné platformy pro projektové řízení.

Souvislosti

  • odpor-ke-zmene — fáze rozmrazení primárně adresuje 9 důvodů odporu zaměstnanců; bez jejich zvládnutí změna zkolabuje.
  • analyza-siloveho-pole — nástroj pro identifikaci hybných a brzdicích sil, vstup pro analytickou etapu.
  • kaizen-vs-inovace — Lewinův model pracuje jak s inovací (jeden velký cyklus změny), tak s KAIZEN (mnoho malých cyklů kontinuálního zlepšování).
  • sitova-analyza-cpm-pert — CPM a PERT modelují časový rozměr Lewinova realizačního kroku.
  • kriticke-faktory-uspechu — model 7S identifikuje, co změnit; Lewin říká, jak to provést.
  • taktiky-rizeni-rizik — některé techniky řízení rizika (transfer, redukce, vyhnutí, akceptace) jsou aplikovány jako „operativní metody" Lewinova schématu.
