Operační výzkum a snižování rizika

Operační výzkum a snižování rizika

Charakteristika OR/OA

Operační analýza (OA) = operační výzkum (OR) — terminologie pochází z anglosaského prostředí 2. světové války (operations research), kde matematici optimalizovali konvojové trasy, radarové sítě a alokaci zdrojů. V české akademické a manažerské literatuře se vžil pojem „operační výzkum", průmyslová praxe častěji používá „operační analýza".

OR je vhodný pro opakovatelné, kvantifikovatelné rozhodovací problémy s následujícími charakteristikami:

  • Matematicky formulovatelný — úlohu lze zapsat jako cílovou funkci a soustavu omezení.
  • Měřitelné vstupy a výstupy — parametry mají číselnou reprezentaci, výsledek lze ověřit.
  • Algoritmizovatelný — existuje softwarový solver, který úlohu řeší v rozumném čase.
  • Opakovatelný — jeden algoritmus dokáže řešit mnoho instancí stejné úlohy s různými parametry.

Typické nasazení leží na operační a střední úrovni managementu firmy: plánování výroby, logistika, alokace personálu, řízení zásob. Nejedná se o strategická rozhodnutí — ta vyžadují přístupy umělé inteligence a expertní systémy, protože jsou špatně strukturovaná, jednorázová a obsahují kvalitativní hodnotové soudy.

Deterministické modely — typy

OR zahrnuje široké spektrum modelovacích technik. Mezi nejvýznamnější patří:

  • Lineární programování (LP) — optimalizace lineární cílové funkce s lineárními omezeními. Klasické úlohy: optimalizace výrobního mixu, transportní úlohy, dietní úlohy.
  • Celočíselné programování (ILP, MILP) — LP s omezením na celočíselné proměnné, např. počty kusů nebo binární rozhodnutí ano/ne.
  • Síťová analýza — projektové řízení (CPM/PERT/GERT), viz síťová analýza; problémy průtoku v síti, nejkratší cesty, maximálního toku.
  • Dynamické programování — víceetapové rozhodování s rekurzivním rozkladem na menší podproblémy.
  • Teorie front (queuing) — optimalizace obslužného systému, kapacita pokladen, callcenter.
  • Teorie zásob (inventory) — Wilson EOQ model, just-in-time, bezpečnostní zásoby.
  • Teorie her — strategická interakce s konkurencí (cross-link predikce).

Lineární programování (LP)

LP je nejstarší a stále nejpoužívanější disciplínou OR. Standardní formulace zní:

maxcTxs.t.Axb,  x0\max c^T x \quad \text{s.t.} \quad A x \leq b, \; x \geq 0

kde:

  • xx — vektor rozhodovacích proměnných.
  • cc — koeficienty cílové funkce (zisky nebo náklady).
  • A,bA, b — matice koeficientů omezení a vektor pravých stran.

Geometricky úloha hledá vrchol konvexního polytopu (množiny přípustných řešení), v němž cílová funkce dosahuje maxima. Z teorie LP plyne, že optimum vždy leží ve vrcholu — pokud existuje konečné řešení.

Klasické algoritmy:

  • Simplexová metoda (Dantzig, 1947) — pohyb po vrcholech polytopu po hranách směrem ke zlepšení. V praxi velmi rychlá, v nejhorším případě exponenciální.
  • Vnitřní bodové metody (Karmarkar, 1984) — polynomiální složitost, vhodné pro velmi velké úlohy.
  • Branch-and-bound pro celočíselné programování — kombinatorické větvení s ořezem podle relaxace LP.

SW nástroje:

  • MS Excel Solver — dostupný, vhodný do ~200 proměnných, ideální pro výuku a malé firemní úlohy.
  • MATLAB linprog / intlinprog — cross-link na ipmrk optimalizace, integruje se s ostatními numerickými metodami.
  • CPLEX, Gurobi — komerční solvery pro velké průmyslové úlohy (statisíce proměnných).
  • GLPK, CBC — open source alternativy s rozumným výkonem.

Matematický základ omezené optimalizace tvoří Lagrangeova metoda (cross-course imek) — duální proměnné v LP odpovídají Lagrangeovým multiplikátorům.

Síťová analýza projektů

Síťová analýza je samostatnou kapitolou OR věnovanou projektovému řízení. Detail je v samostatném topiku síťová analýza CPM/PERT. Zde stručné shrnutí:

  • CPM (Critical Path Method) — deterministické doby trvání činností, kritická cesta jako nejdelší souvislá posloupnost.
  • PERT (Program Evaluation and Review Technique) — stochastické doby trvání s tříbodovým odhadem (optimistic / most likely / pessimistic), výpočet μ\mu a σ2\sigma^2 pro každou činnost.
  • GERT (Graphical Evaluation and Review Technique) — variantní průběh projektu s pravděpodobnostním větvením.

Riziko zpoždění projektu se modeluje rozptylem σ2\sigma^2 kumulovaným podél kritické cesty:

σprojekt2=ikritickaˊ cestaσi2\sigma^2_{\text{projekt}} = \sum_{i \in \text{kritická cesta}} \sigma^2_i

To umožňuje stanovit pravděpodobnost dokončení do daného termínu.

Debt netting (oddlužování podniků)

Debt netting je klasickou aplikací OR z období české privatizace 90. let, kdy podniková druhotná platební neschopnost dosáhla odhadem ~64 mld Kč. Po rozpadu RVHP a v transformaci na tržní ekonomiku se mnoho podniků ocitlo v dluhových cyklech, kde formální bankrotování by způsobilo dominové efekty napříč ekonomikou.

Princip:

  • Mnoho podniků má vzájemné pohledávky a závazky v cyklech (A dluží B, B dluží C, C dluží A).
  • Jednoduché bankrotování by způsobilo kaskádové selhání — když padne A, padne i B, který na A čekal, atd.
  • Netting algoritmus (síťová úloha průtoku):
    1. Identifikace kruhových dluhových pozic — graf orientovaných hran mezi podniky.
    2. Vzájemné započtení (offsetting) — souběžné pohledávky a závazky se anulují do výše menší z částek.
    3. Centrální vyrovnání zbytku — netto pozice se vypořádají přes prostředníka (Fond národního majetku).

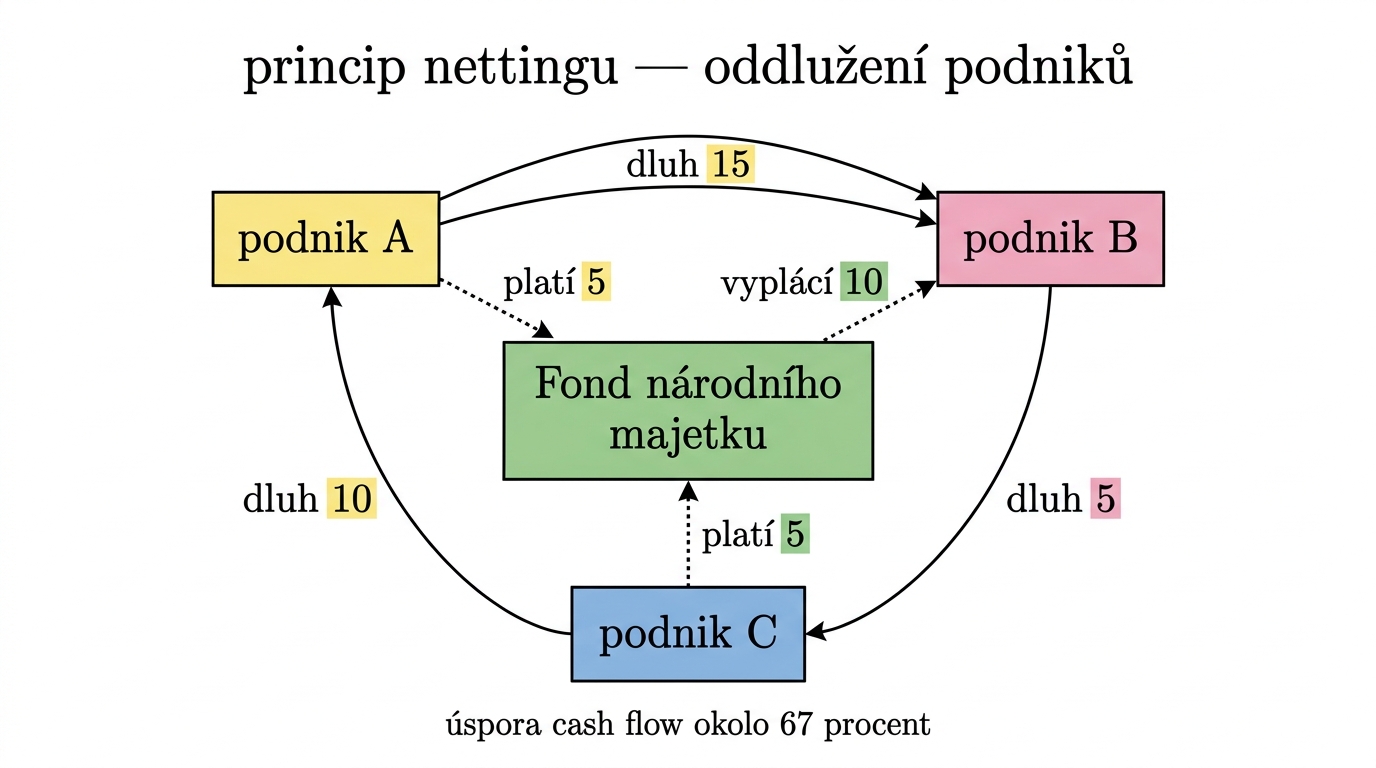

Příklad ze slidu 88:

  • Podnik A dluží podniku B: 15 jednotek.
  • Podnik B dluží podniku C: 5 jednotek.
  • Podnik C dluží podniku A: 10 jednotek.

Tradiční řešení vyžaduje tři samostatné transakce, každá s nárokem na cash, bankovními poplatky a časovým rozdílem.

Netting přístup — každý podnik má jedinou netto pozici:

PodnikDlužíDostáváNetto
A1510dlužník 5
B515věřitel 10
C105dlužník 5

Fond národního majetku přijme od A (5) + C (5) = 10, vyplatí B (10). Reziduální dluh = 0.

Vzorec úspory cash flow

Kvantitativní vyjádření efektu nettingu:

savings%=bilateralnettingbilateral\text{savings\%} = \frac{\sum \text{bilateral} - \sum \text{netting}}{\sum \text{bilateral}}

kde:

  • bilateral\sum \text{bilateral} — součet všech původních bilaterálních toků (před nettingem)
  • netting\sum \text{netting} — součet zbývajících netto plateb (po nettingu)

Aplikace na příklad ABC:

  • Před nettingem: tři transakce po 15, 5, 10 jednotek bilateral=15+5+10=30\Rightarrow \sum \text{bilateral} = 15 + 5 + 10 = 30 jednotek.
  • Po nettingu: dvě platby do Fondu (5 + 5) a jedna výplata z Fondu (10) netting=10\Rightarrow \sum \text{netting} = 10 jednotek (z hlediska potřebné likvidity stačí tato suma projít clearingem).
  • savings%=(3010)/3066,7%\text{savings\%} = (30 - 10) / 30 \approx 66{,}7\% — netting v tomto případě sníží likviditní nárok podniků o dvě třetiny.

V reálných clearingových systémech (mezibankovní RTGS, kryptoměnové DEX) dosahuje úspora často 70–90 %, protože dluhové řetězce mají vyšší řád než tři aktéři a větší cyklickou propletenost.

Praktický význam:

  • Snížení likviditních nároků o ~80 % (typické v praxi clearingových operací).
  • Snížení credit rizika kaskádových bankrotů — každý podnik vystavuje pouze netto pozici.
  • Politicko-ekonomický nástroj — Fond národního majetku byl klíčovým hráčem v transformaci ČR po roce 1989.
  • Moderní obdoba: clearingové domy v bankovnictví (LCH, CME), kryptoměnové DEXy s atomic swaps, mezibankovní RTGS systémy.

Z hlediska OR jde o úlohu toku v síti s redukcí počtu hran a minimalizací cash flow. Algoritmicky se řeší LP nebo specializovaným max-flow algoritmem.

OR a riziko — vztahy

OR poskytuje risk managementu několik konkrétních hodnot:

  • Kvantitativní rozhodování — místo intuice nebo politických tlaků precizní matematický výpočet s ověřitelným výsledkem.
  • Optimalizace pod omezeními — najde nejlepší alokaci zdrojů s respektováním rizikových limitů (např. VaR, kapitálová přiměřenost, regulatorní limity).
  • Sensitivity analýza — jak se výsledek mění při změně parametrů (cross-link investiční rozhodování NPV citlivost). Stínové ceny v LP přímo udávají hodnotu uvolnění daného omezení.
  • What-if scénáře — testování různých budoucností (změna cen vstupů, výpadek dodavatele, regulatorní změna).
  • Monte Carlo simulace — distribuce výstupů místo jediného čísla, vstup pro rozhodování pod nejistotou.

Limity OR

OR není univerzální nástroj. Hlavní omezení:

  • Předpoklad lineárnosti a determinismu — reálný svět je často nelineární (úspory z rozsahu, prahové efekty) a stochastický (poptávka, ceny vstupů).
  • Statické modely — klasické LP neumí dobře modelovat learning, adaptaci, dynamické změny preferencí.
  • Vyžadují kvalitní data — princip „garbage in, garbage out" platí dvojnásob; nepřesné odhady koeficientů vedou k nesmyslným optimům.
  • Komplexní formulace — vytvoření dobrého LP modelu vyžaduje OR specialistu, ne každý manažer to dokáže.
  • Pro strategická, špatně strukturovaná rozhodnutí preferujme expertní systémy a genetické algoritmy (cross-link ipmrk), které pracují s heuristikami a evolucí řešení.

OR ve firemní praxi

Reálné nasazení OR prochází napříč odvětvími:

  • Logistika: Skladové optimalizace, vehicle routing problem (Amazon, DHL, UPS používají LP a metaheuristiky pro denní plánování milionů zásilek).
  • Energetika: Optimalizace výrobního mixu (uhlí / plyn / OZE) s respektováním poptávky a regulačních rezerv; unit commitment problem.
  • Bankovnictví: Optimalizace portfolia (Markowitzův kvadratický model), credit scoring, ALM (asset-liability management).
  • Manufacturing: Plánování výroby (MRP/ERP systémy obsahují LP solver pro disagregaci master plánu na operační rozvrh).
  • Health: Plánování operativ, distribuce léků, alokace lůžek na JIP, plánování očkovacích kampaní.
  • Telecoms: Optimalizace sítí, allocation rádiových frekvencí, plánování pokrytí 5G základnových stanic.
